Stadion Sportowy Tarnów

Actualización: 09.07.2023

Capacidad prevista 2 000
País Polonia
Ciudad Tarnów
Clubes Unia Tarnów
Categoría Construcción en curso
Coste PLN 23,8 millones (fase I), 14,67 millones (fase II)
Construcción 08/2022 – 06/2023 (fase I), 07/2024 – 01/2026 (fase II)
Proyecto ART Artur Grodziński
Contratista ANKO (fase I), PRB Olexbud (fase II)

Publicidad

Stadion Sportowy Tarnów – descripción del estadio en construcción

¿Por qué se está construyendo un nuevo estadio en la calle Traugutta en Tarnów?

En 2023, Cracovia y Małopolska fueron anfitriones de la tercera edición de los Juegos Europeos. Parte de los eventos también se llevaron a cabo en Tarnów. Una de las inversiones planificadas en esta ciudad relacionadas con los juegos fue la construcción de un nuevo estadio de fútbol en la calle Traugutta, en el lugar del antiguo complejo de atletismo y fútbol (en frente del Estadio Municipal). Durante el evento, el nuevo estadio se convertiría temporalmente en un Centro de Deportes de Playa para albergar competencias de balonmano playa y fútbol playa.

¿Cuándo se llevó a cabo la primera fase de construcción del nuevo estadio de Tarnow-Moscice?

El programa funcional y la concepto del nuevo estadio, diseñados por el ingeniero Tadeusz Surówka, se crearon en diciembre de 2021. En febrero de 2022, la ciudad anunció una licitación para el diseño y la construcción del estadio. En abril de 2022, la ciudad recibió financiamiento del Ministerio de Deportes y Turismo y firmó un contrato con el contratista, la empresa ANKO de Tarnów, que fue la única que presentó una oferta en la licitación. El valor del contrato fue de 23,8 millones de PLN, de los cuales 20,138 millones de PLN fueron financiados por el Ministerio, y el resto fue la contribución del gobierno local.

El diseño se basó en la documentación previamente elaborada según la concepto mencionada, y en agosto de 2022 comenzaron los primeros trabajos de construcción, que incluyeron la demolición de elementos del estadio existente, como la pista de atletismo y parte de las terrazas, que ya habían sido parcialmente eliminadas varios años antes. También se iniciaron los trabajos preparatorios para la construcción de nuevos elementos.

En noviembre de 2022, después de obtener el permiso de construcción, comenzaron los trabajos de construcción propiamente dichos. La finalización de las obras se produjo justo antes del inicio de los Juegos Europeos en junio de 2023. Para el evento, se construyó un campo de arena en el estadio para deportes de playa. Junto al estadio, en las canchas de tenis, también se construyeron dos campos de entrenamiento con gradas temporales para alrededor de 200 espectadores. Durante los Juegos, el recinto funcionó como Centro Deportivo de Playa.

¿Cuál fue el alcance de la primera fase de los trabajos relacionados con la construcción del nuevo estadio en la calle Traugutta en Tarnów?

Los trabajos de construcción incluyeron la demolición del antiguo complejo deportivo de fútbol y atletismo, y la construcción en su lugar de un nuevo estadio principalmente de fútbol, con el campo ligeramente desplazado hacia el norte en comparación con el antiguo. En el lado oeste se erigió una estructura de hormigón para la tribuna principal, con capacidad para 1000 espectadores (incluyendo algunas áreas bajo techo). En esta tribuna se incluyeron áreas VIP y para los medios de comunicación, y debajo de la tribuna se construyó un complejo de tres pisos.

¿Cuáles son los planes futuros para el nuevo estadio en la calle Traugutta en Tarnów?

En la primera fase del proyecto sólo se construyó la tribuna. El objetivo de esta fase era preparar la instalación para los Juegos Europeos, durante los cuales se construyó un campo de arena delante de la tribuna, convirtiendo la instalación en un Centro Deportivo de Playa. En última instancia, sin embargo, la instalación se destinará al fútbol (probablemente para los jugadores de la Unión de Tarnów), y el campo de playa se sustituirá por un campo de tamaño normal. También se construirá una segunda tribuna en el lado opuesto.

La inversión no pudo reanudarse inmediatamente después de los Juegos y la nueva tribuna quedó inutilizada. Se acordó construir primero el campo de fútbol, para que la instalación pudiera empezar a utilizarse. La construcción de la segunda tribuna se pospuso.

¿Cuándo se llevará a cabo la segunda fase del nuevo estadio de Tarnow-Moscice?

Los fondos suficientes para llevar a cabo la segunda fase de la inversión sólo pudieron conseguirse después de que el Ministerio de Deporte y Turismo concediera una financiación en mayo de 2024. El contrato para la segunda fase se firmó el 9 de julio de 2024, con PRB Olexbud como contratista y un valor contractual de 14,67 millones de zlotys.

La segunda parte de la inversión incluye la construcción de un campo de fútbol de tamaño normal con césped híbrido, calefacción e irrigación, así como la construcción de cuatro postes de iluminación y vallado. Estas obras deberán concluirse en un plazo de 18 meses (el estadio debería estar listo a principios de 2026 a más tardar).

¿Qué está previsto para la tercera fase del nuevo estadio de Tarnow-Moscice?

La tercera fase final será la construcción de la segunda tribuna, frente a la tribuna principal. Por el momento, aún no se sabe con certeza si esta fase se llevará a cabo y, en caso afirmativo, cuándo.

Publicidad

Fotos

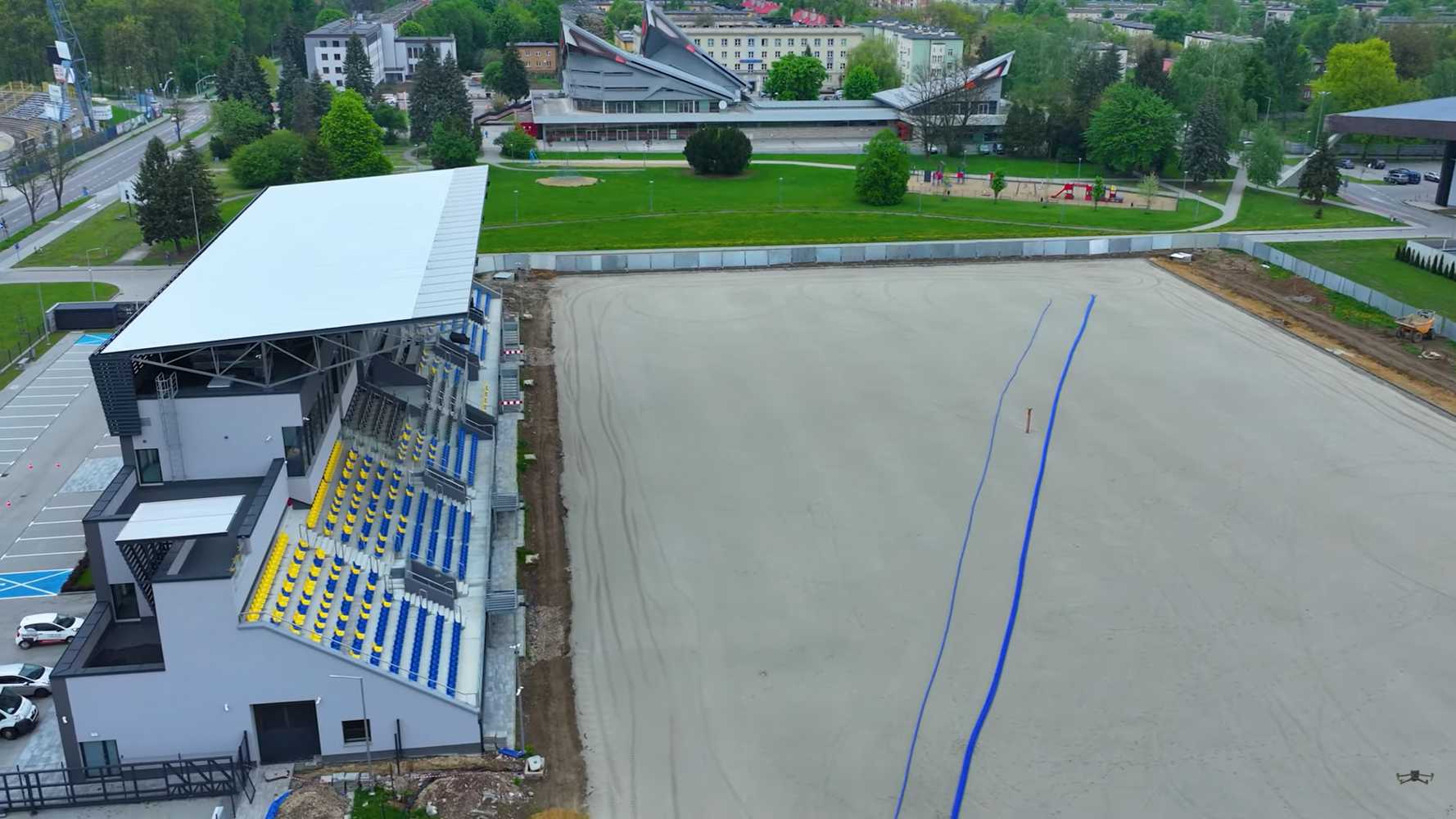

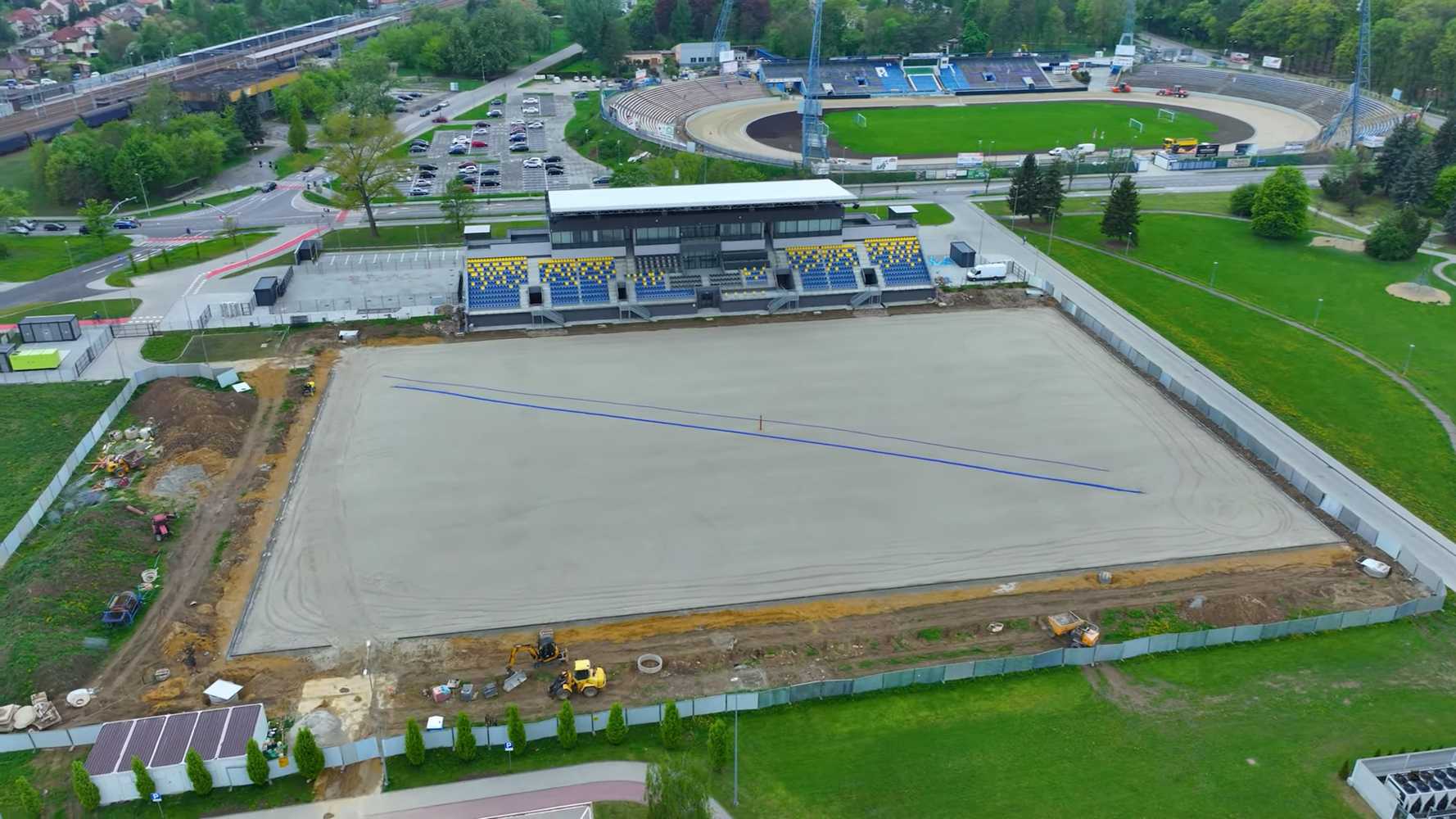

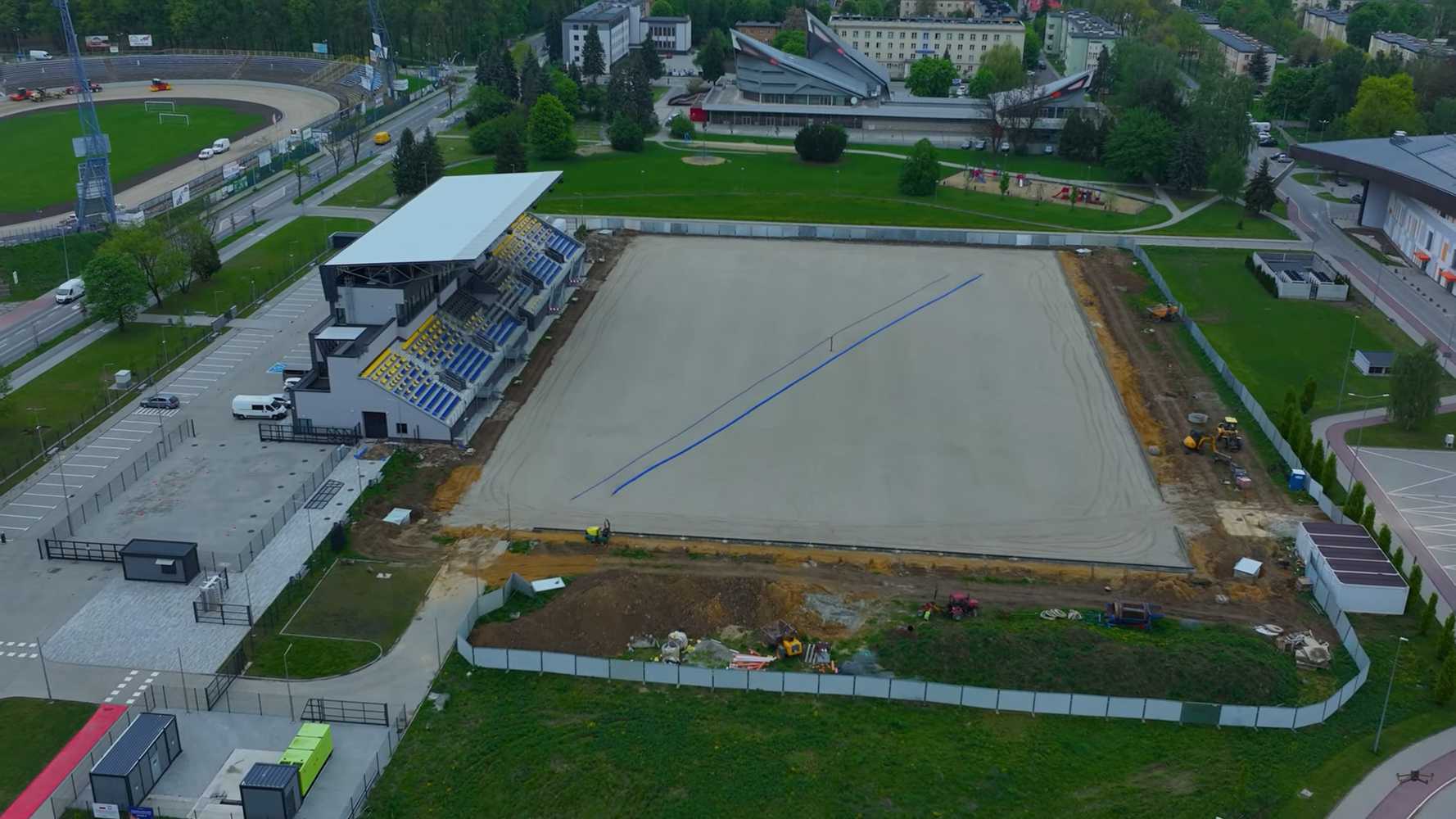

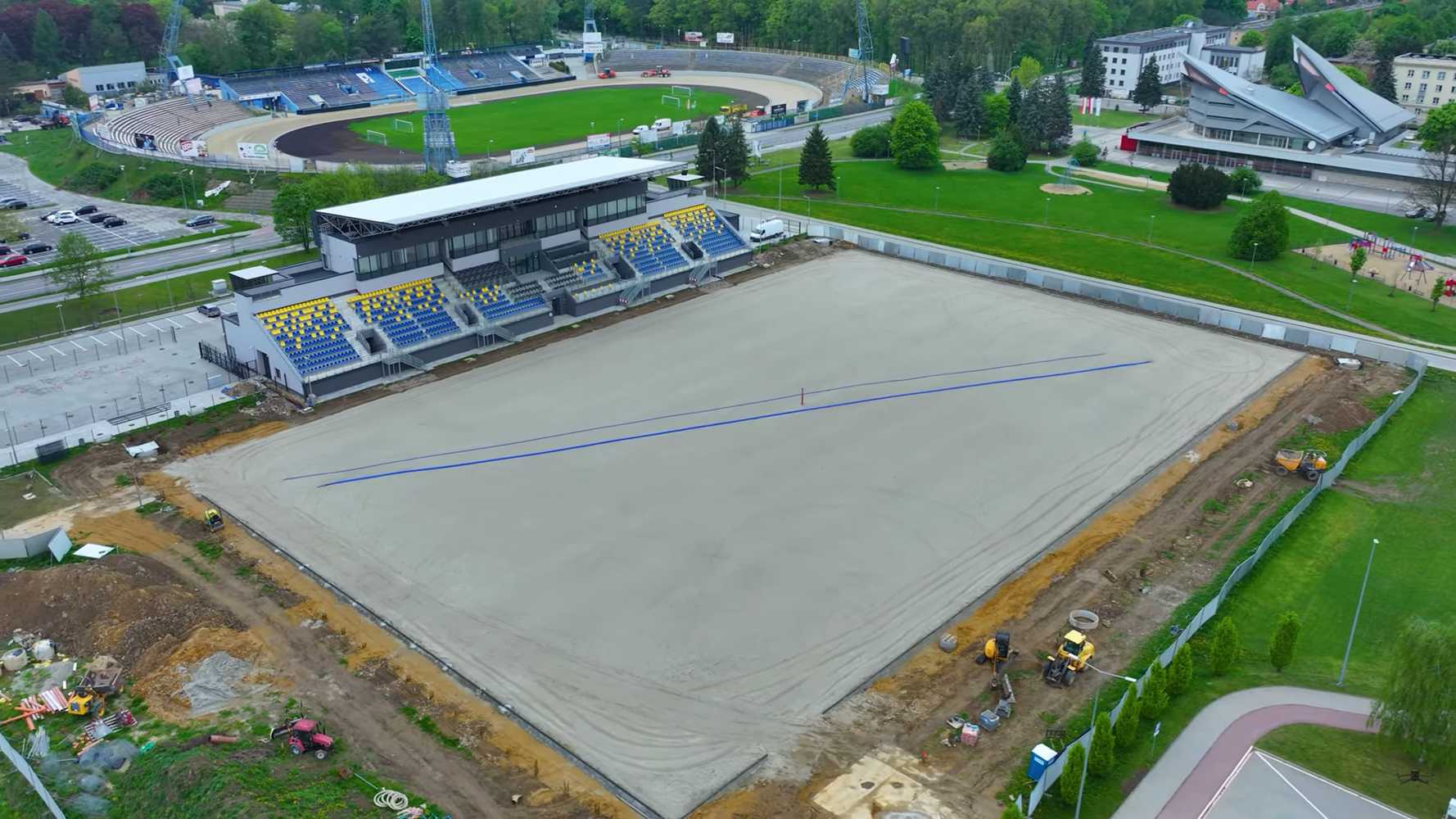

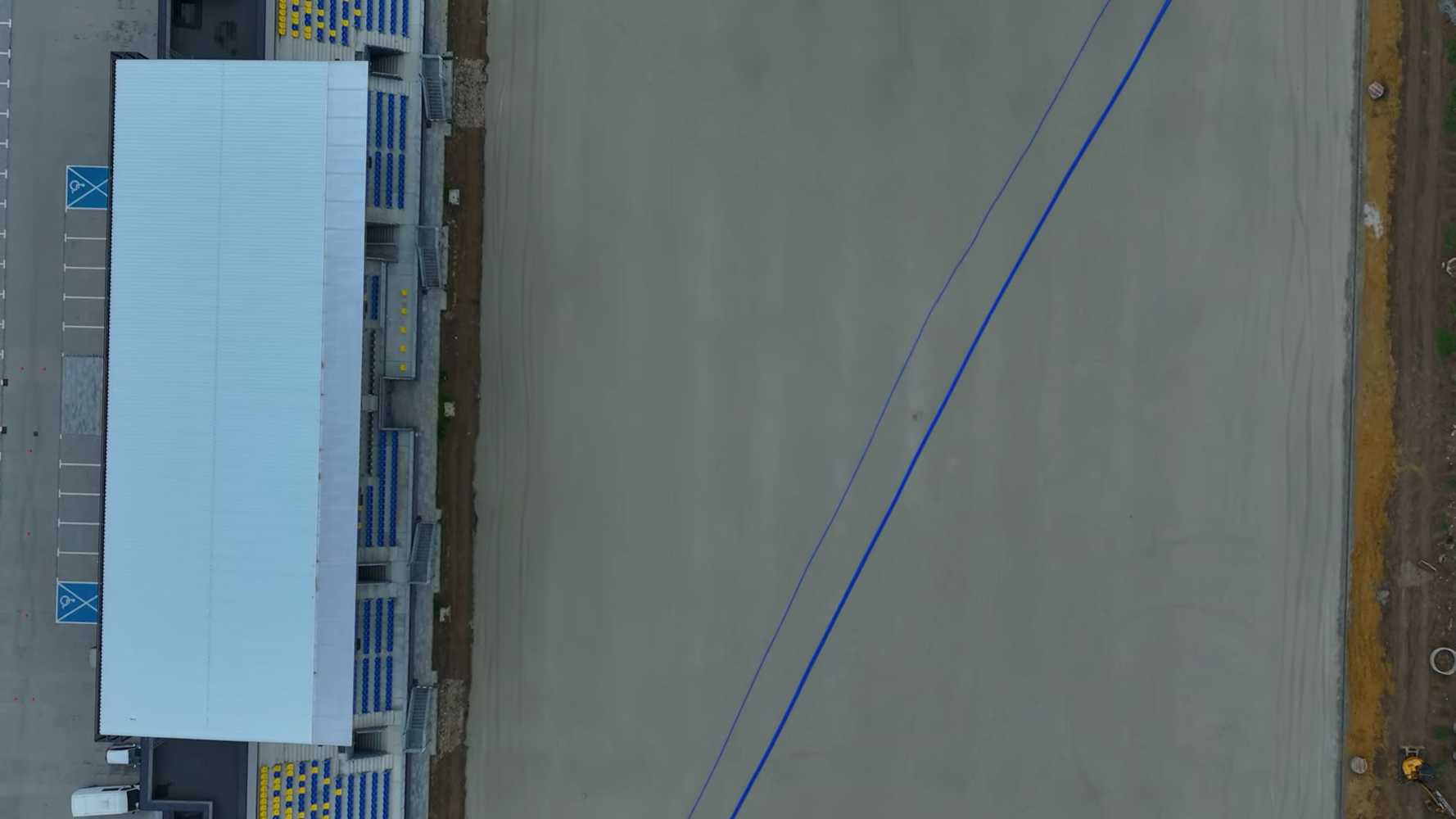

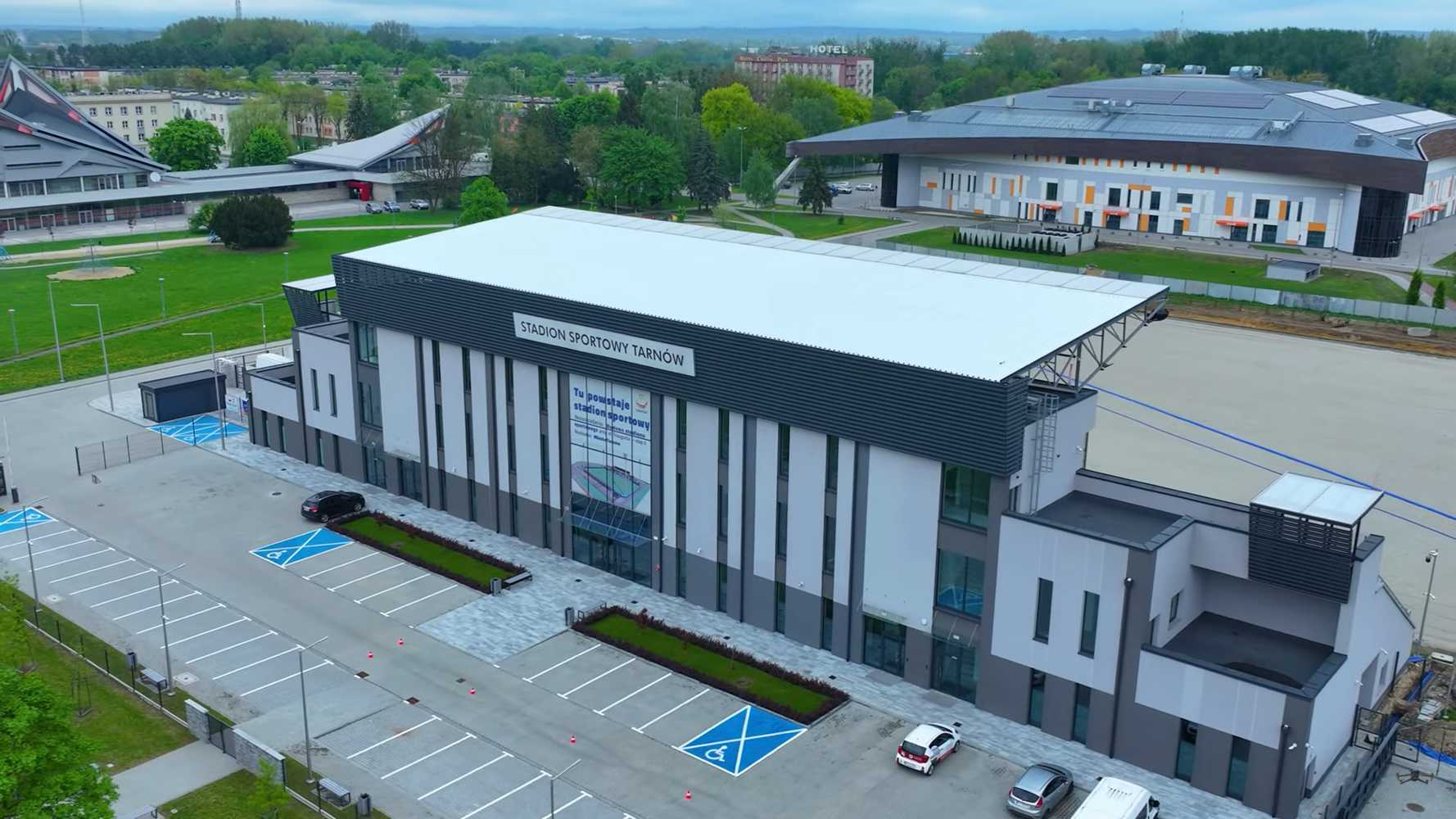

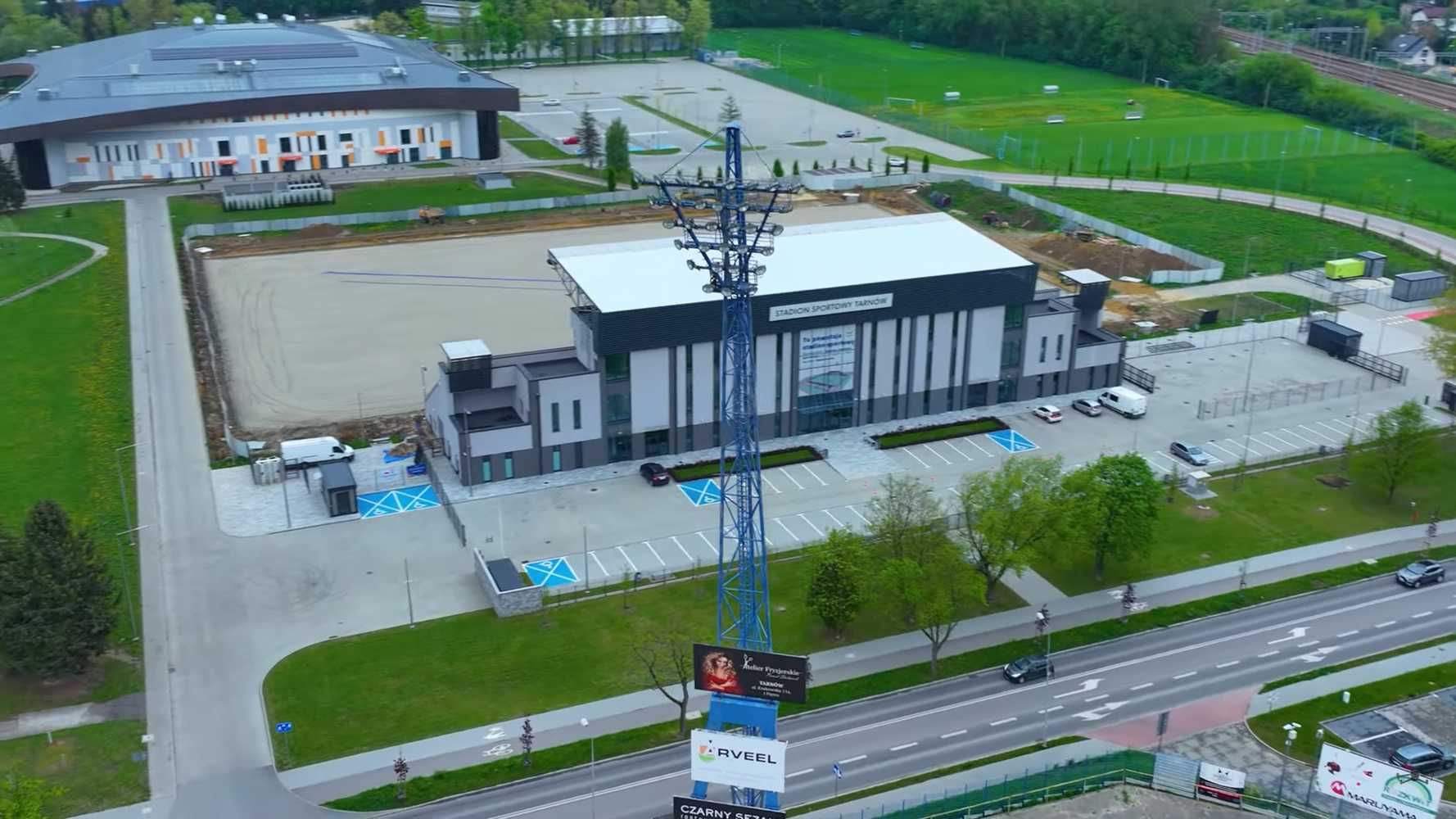

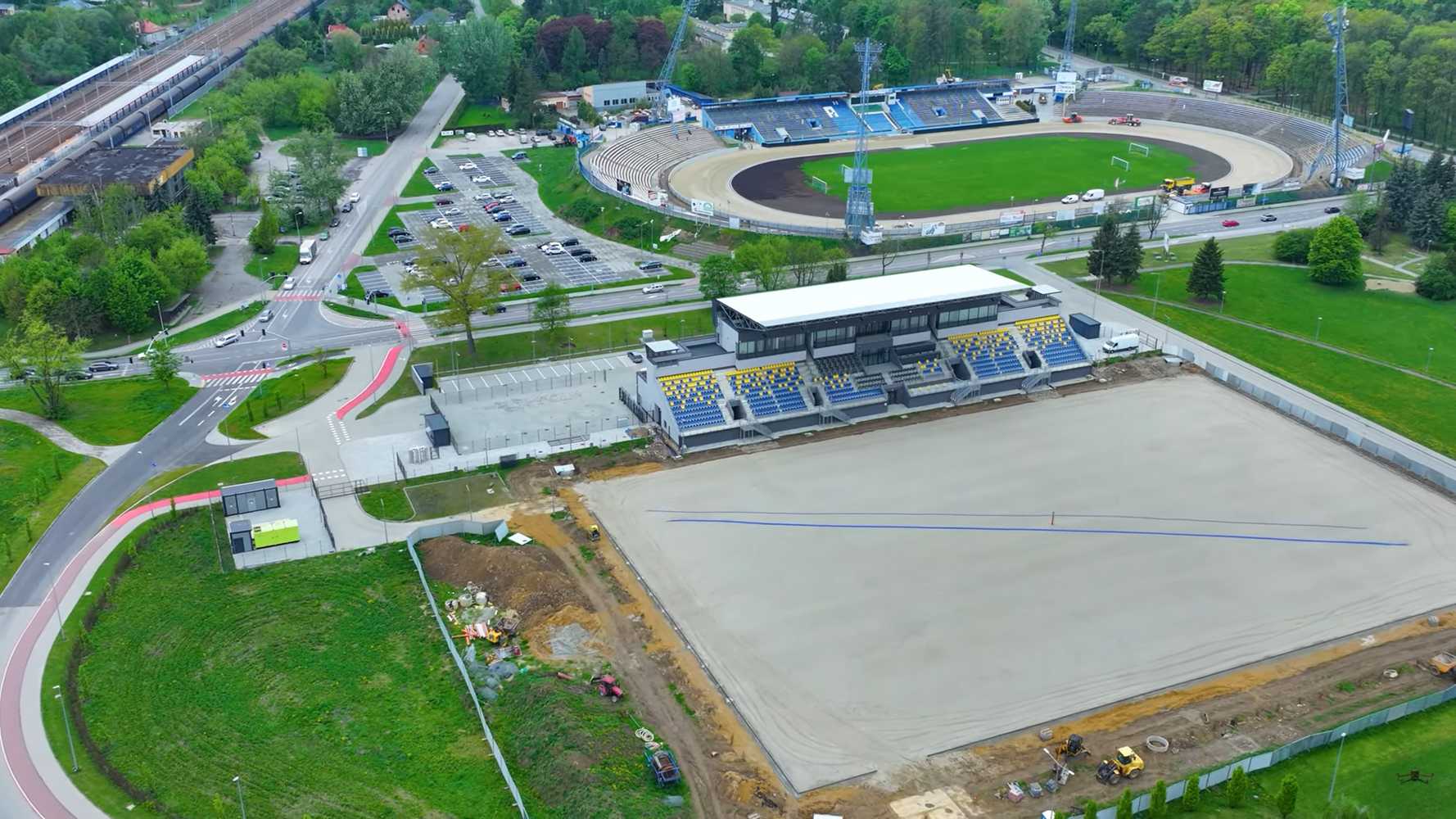

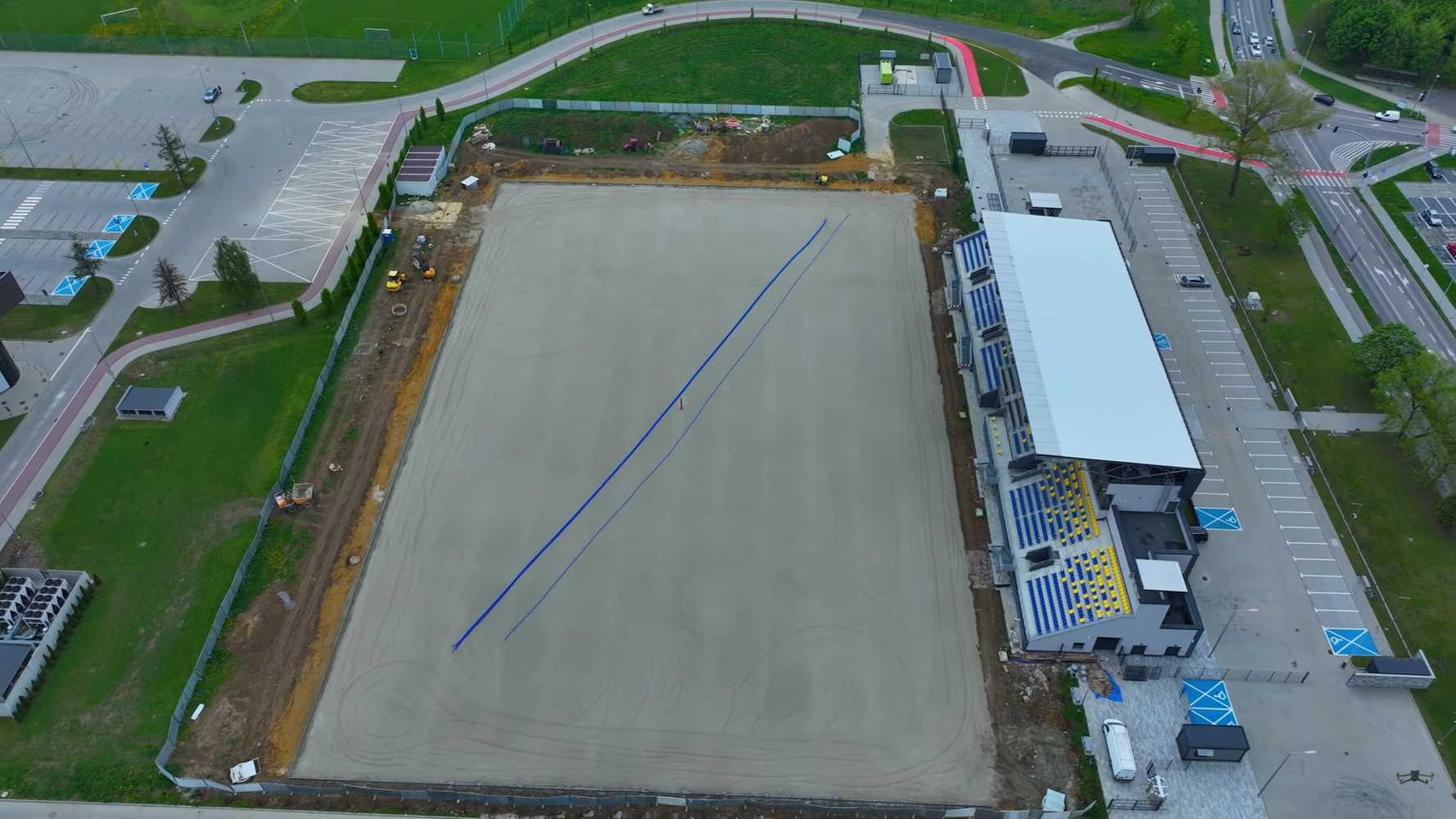

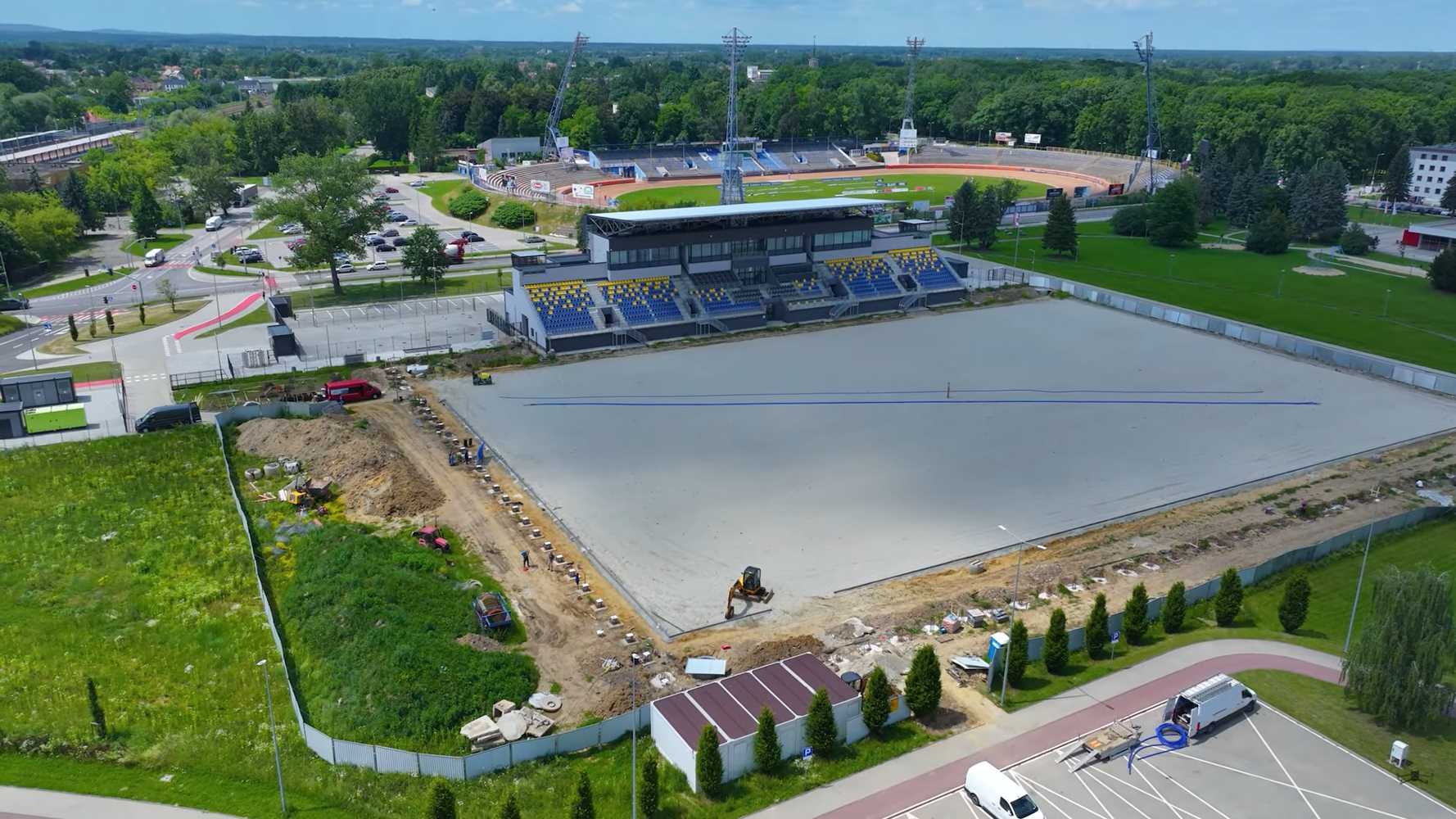

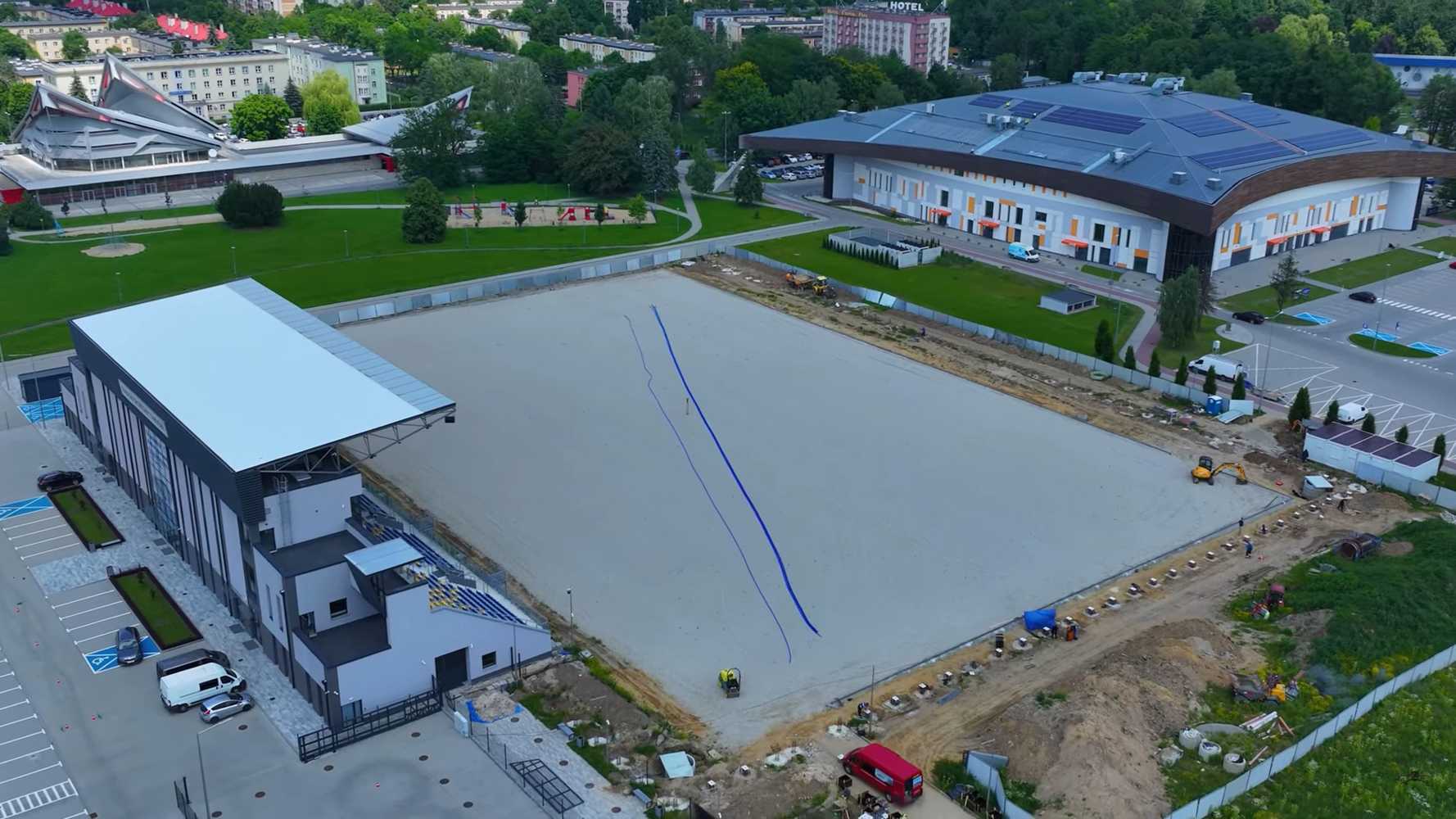

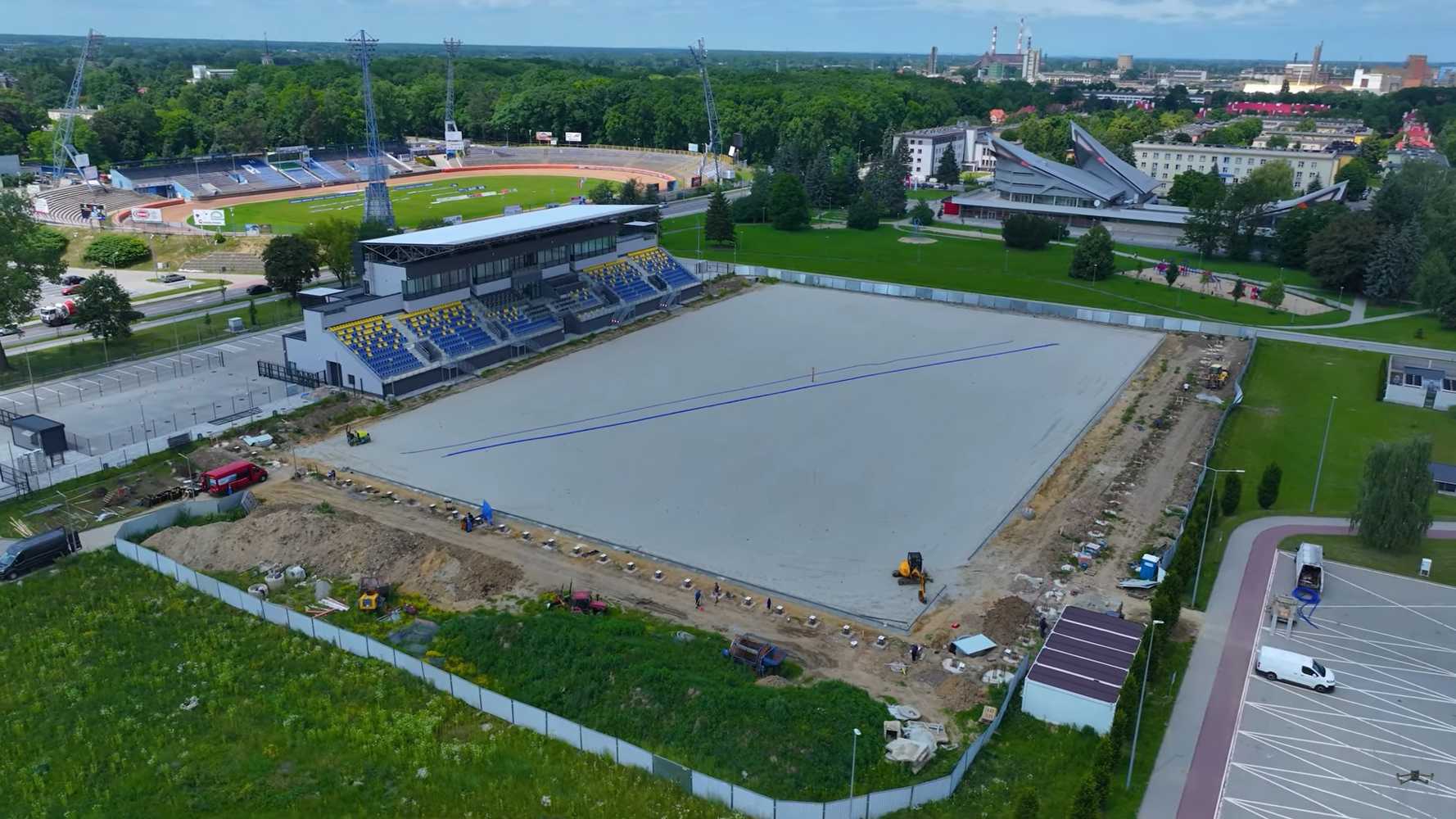

09.07.2023

19.06.2023

16.06.2023

06.06.2023

11.05.2023

14.04.2023

31.03.2023

17.03.2023

27.02.2023

10.02.2023

27.01.2023

13.01.2023

31.12.2022

27.12.2022

16.12.2022

09.12.2022

03.12.2022

25.11.2022

10.2022

27.08.2022
